1月6日18时48分,随着机组顺利并网发电的指令下达,横江运营大鱼孔水电站公用LCU(现地控制单元)技术改造项目圆满收官。此次技改自1月4日启动至成功投运仅用58小时,以“加速度”攻坚实效打响新年生产经营的第一枪。

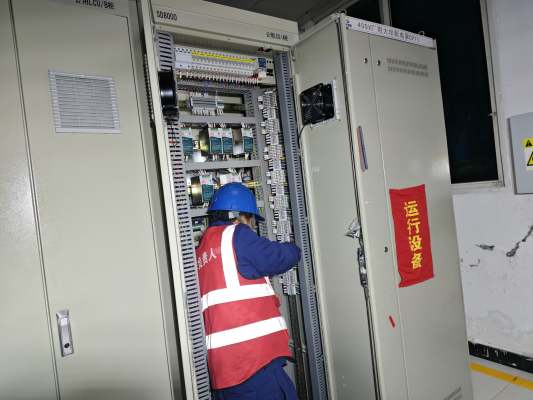

公用LCU是保障电站与电网安全稳定运行的“核心中枢”,此次技改是加速智能化运维转型、筑牢设备安全防线的关键举措。项目面临作业环境复杂、技术标准严苛、停电窗口紧张等多重挑战,横江运营统一部署,工程公司集结电气技术骨干组建攻坚团队,锚定“零安全事故、零质量缺陷”目标,细化责任分工与管控措施。
