锚定目标 决胜收官 横江运营工程公司高效完成撒鱼沱电站110kV母线保护技术改造


来源:办公室 时间: 2025年11月06日   点击率:打印 】【 关闭

  11月5日,横江运营工程公司紧扣金鼎集团“决战四季度,打好十四五收官战”部署要求,高效完成了撒鱼沱电站110kV母线保护技术改造工作。本次技改原计划工期34小时,实际仅用8小时便全面交付,较云南电网昭通供电局下达的时限提前26小时,有效助力电站减少弃水损失150万kW·h,创造直接经济效益约30万元,以卓越效率展现了公司的专业实力与担当精神。

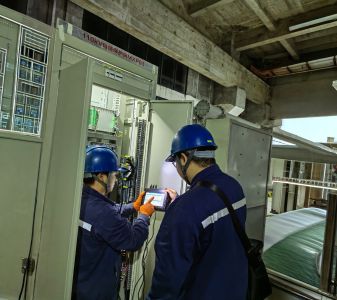

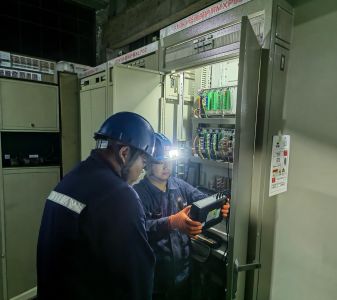

 微信图片_20251106172543_63_416 微信图片_20251106172710_66_416

  本次技改是保障电站及电网安全稳定运行的关键项目,任务重、要求高。施工面临环境复杂、标准严格、工期紧迫等多重挑战,还需同步完成技术监督检查组提出的“保护装置屏蔽电缆屏蔽层接地不符合要求”问题,其复杂性远超常规检修。面对考验,在横江运营的指导下,工程公司迅速抽调电气班组骨干力量,组建专项攻坚团队,锚定“零安全事故、零质量问题”目标,反复优化施工方案,细化每一项作业流程与安全防控措施。

  施工过程中,全体团队成员展现出“精益求精、高效务实”的工作作风,严守安全规程与技术标准,确保各环节紧密衔接、流畅高效。针对保护调试阶段出现的突发技术难题,资深工程师带队现场攻关、查阅资料,快速锁定解决方案,保障了整体进度按计划推进。

  此次技改的成功实施,彻底消除了撒鱼沱电站110kV母线保护存在的技术隐患,提升了设备运行的稳定性与电网供电的可靠性,更以“工期压缩76%”的实绩,充分验证了横江运营工程公司过硬的施工组织与技术攻坚能力,为横江运营冲刺全年经营目标注入了强劲动力。

  下一步,横江运营工程公司将以此次技改为契机,系统总结经验,持续发扬“实干担当、攻坚克难”的优良作风,进一步提升施工精细化水平与核心技术能力,为横江运营梯级电站的安全生产筑牢保障,为集团实现高质量发展贡献更大力量。
