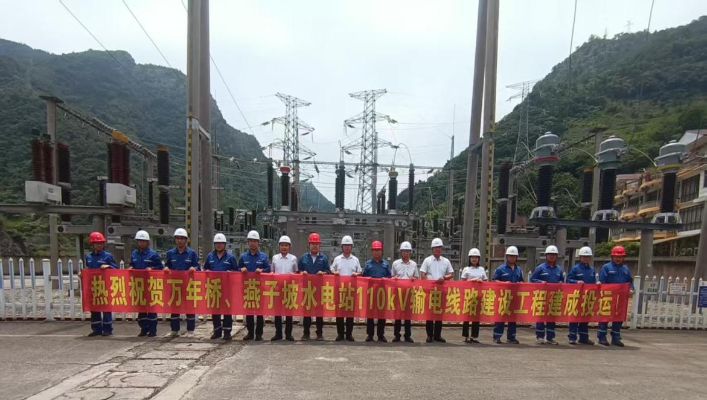

在金鼎集团以及地方政府、行政主管部门、昭通供电局和各参建单位通力协作下,横江运营主导建设的万年桥、燕子坡水电站接入系统 110kV 输电线路项目取得重大突破。
历经紧张建设,项目于4月30日顺利完成主体工程施工。5月20日,万年桥2号机组和燕子坡两台机组顺利接入220kV北门变运行;6月7日,万年桥电站1号机组顺利转并入220kV盐津变运行,至此,两座水电站终期并网目标圆满完成。 此次投运的输电线路工程包含两段关键建设内容。燕子坡水电站110kV“T”接段线路,新建线路全长4.229公里,组立单回耐张塔17基;万年桥水电站110kV“T”接段线路,新建线路全长1.102公里,组立单回耐张塔7基。 在建设过程中,横江运营始终坚守安全质量双防线。一是构建“业主+监理+施工单位”三位一体协同管控机制,压紧压实各级安全生产责任链条。二是严格执行设计标准与规程规范,实施多维度、全过程质量监控。三是围绕“4.30”建成目标,细化任务到岗到人,确保关键工序全流程可控,实现工程投资与工期的精准把控。 该输电线路的建成投运,切实降低了弃水风险,保障了电站发电效益,彻底解决了两座电站建成以来受并网制约的历史遗留难题,为横江运营长期稳健经营奠定坚实基础。 下一步,横江运营将继续秉持高质量发展理念,不断提升运营管理能力,为构建安全、高效、低碳的现代能源体系贡献更大力量。 |
